5320米!西藏华电山南琼结风电项目首台风机基础成功浇筑

2025-11-13 18:25:00 来源:华电西藏

百日攻坚 奋勇争先

中建二局安装公司建设者

坚持“干”字当头、“实”字托底

在火热一线奏响攻坚铿锵乐章

近日

伴随最后一立方混凝土精准入模

西藏华电山南琼结440兆瓦风电基地一期

150兆瓦风电项目

历经15小时的连续攻坚

顺利完成首台EQ14#风机基础浇筑

中建二局安装

,赞30

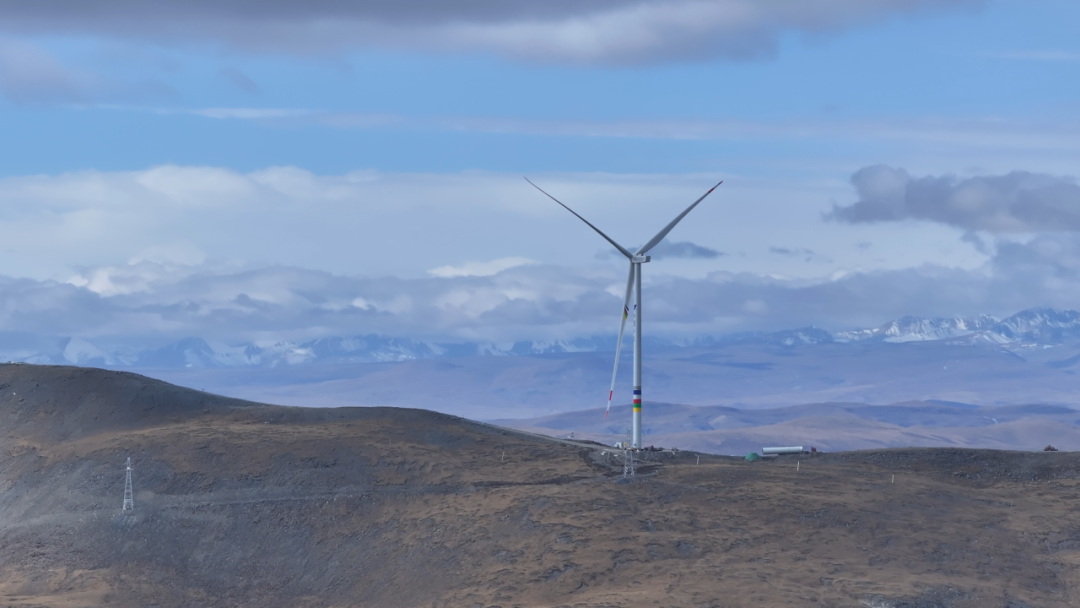

项目位于西藏自治区山南市琼结县,风机海拔高程在4800-5350米之间,为全球少有的超高海拔大型风电项目。共计建设安装24台单机容量为6.25兆瓦的风机,设计一座容量为300兆伏安的变压器,总装机规模达150兆瓦。本次首台浇筑风机基础直径达21.6米,高度4.3米,混凝土总方量832立方米,属于典型的大体积混凝土结构。

项目地处青藏高原,气候多变、昼夜温差超20℃、目前最低温突破零下、含氧量仅为平原地区50%、场内道路累计爬升超1570米等极端环境挑战,对工程建设提出了严峻考验,施工难度极大。

首台风机基础的顺利浇筑不仅是确保风机运行安全的关键因素,更对项目的质量与整体进度起着决定性作用。为此,项目团队精心组织、科学部署、倒排工期、逐项抓节点,严把质量安全关,组织各参建单位多次召开协调会,优化施工方案,制定应急预案,细化工序衔接与时间节点,全面排查施工人员、材料、机械及天气环境等因素,为浇筑作业筑牢前期基础。

在大体积混凝土施工中,项目采取了一系列严谨的技术与管理措施,从材料选择、工艺控制到全过程监督,全方位保障结构质量。针对高原气候特点及大体积混凝土易产生温度裂缝的难点,项目优选水化热较低的硅酸盐水泥作为胶凝材料,并通过掺加矿渣粉来优化混凝土的配合比,有效降低了混凝土的绝热温升,从源头上减少了因水化热积聚而导致温度裂缝的风险,为浇筑质量提供了关键支撑。

浇筑过程中,项目创新采用分层推移式连续浇筑工艺,确保混凝土的有序、连续施工。在振捣环节,采用先进工艺进行密实作业,保证混凝土的均匀性和密实度。同时,为精准控制温度,现场布设了四组测温点,实时监测混凝土内外温差,并综合运用覆盖保温材料等多种措施,确保温差持续满足温控指标要求,有效抑制了温度应力的不利影响,防止了有害裂缝的产生。

现场实施环节组织周密,37台混凝土罐车在总长约50公里、海拔落差超千米的险峻盘山道上昼夜不息、接力运输。这条蜿蜒在崇山峻岭间的"钢铁长龙",不仅要应对急剧的海拔变化,更要克服高原缺氧、强紫外线照射以及瞬息万变的恶劣天气。在凛冽的寒风中,工程技术人员始终坚守岗位,严格监控混凝土坍落度与入模温度等关键参数,各道工序均严格按规范执行,确保工程质量万无一失,为项目的后续高质量推进提供了有力保障。

风轮擎穹,绿电奔腾。项目全容量并网发电后,预计年上网电量达4亿千瓦时,每年输出的清洁电力将有效改善藏中电网的电力供应结构。项目的落地运营,将直接带动当地基建、装备制造、物流运输等产业链的协同发展,创造大量就业岗位,为区域经济注入强劲动力。作为在高原生态脆弱区成功实践的典范,可为未来同类型地区的大规模风电开发提供全流程宝贵经验,树立经济效益与生态保护统筹兼顾的行业标杆。
