全球在建海拔最高风电项目完成首台风机吊装
7月27日11时53分,在平均海拔5228米的华电琼结60MW风电项目建设现场,随着指挥人员一声令下,项目12号机组最后一支长95米、重26吨的风机叶片被吊至110米高空,并精准嵌入轮毂指定位置,标志着全球在建最高海拔风电项目首台风机完成吊装,项目建设进入设备安装攻坚阶段,在喜迎西藏自治区成立60周年之际,为雪域高原献上绿色能源贺礼。

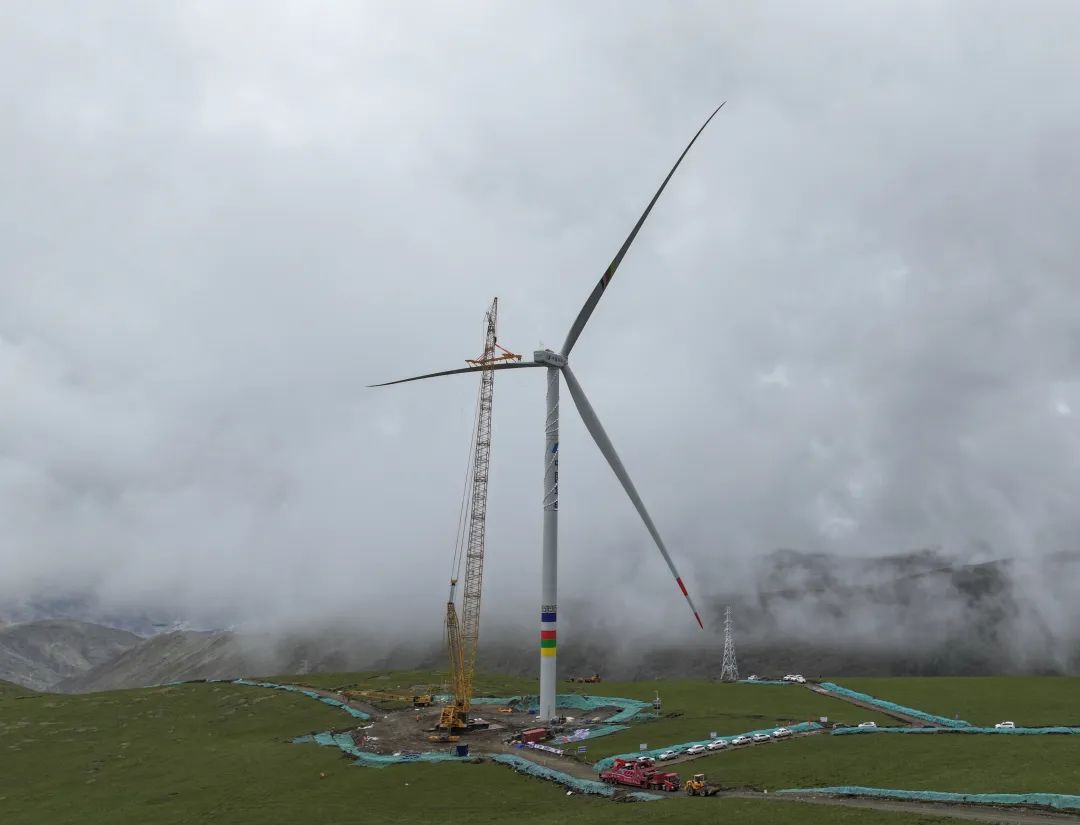

风机叶片吊装
此前,建设团队已于7月21日启动项目首台风机塔筒、机舱及前两支叶片的吊装。历经7天奋战,5段总高达107.5米、总重量近250吨的塔筒和110吨重的机舱实现精准组对,叶轮及前两支叶片成功定位,为风机整体吊装的完成奠定了坚实基础。

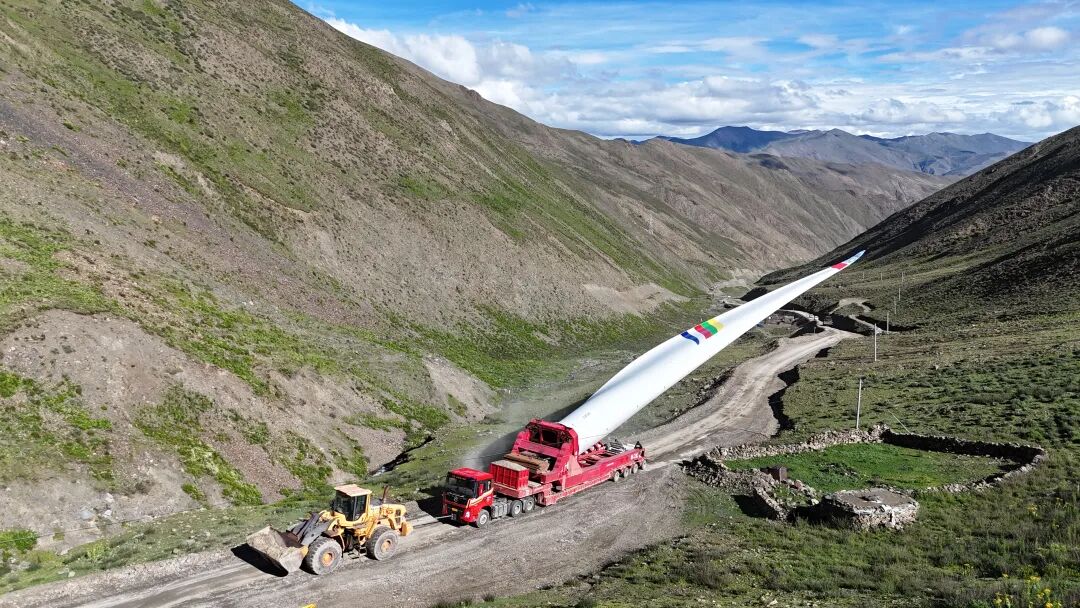

风机叶片运输
华电琼结60MW风电项目位于琼结县琼结镇仲堆村,是自治区2025年重点保供项目,安装11台5MW风机和1台6.25MW风机,最高风机点位海拔5370米。由华电新能源集团股份有限公司西藏分公司负责开发建设。项目计划2025年10月投产,投产后平均每年生产1.63亿千瓦时清洁电能,可满足12万户居民家庭用电;相当于每年节约4.55万吨标准煤,折合每年减排二氧化碳12.87万吨。

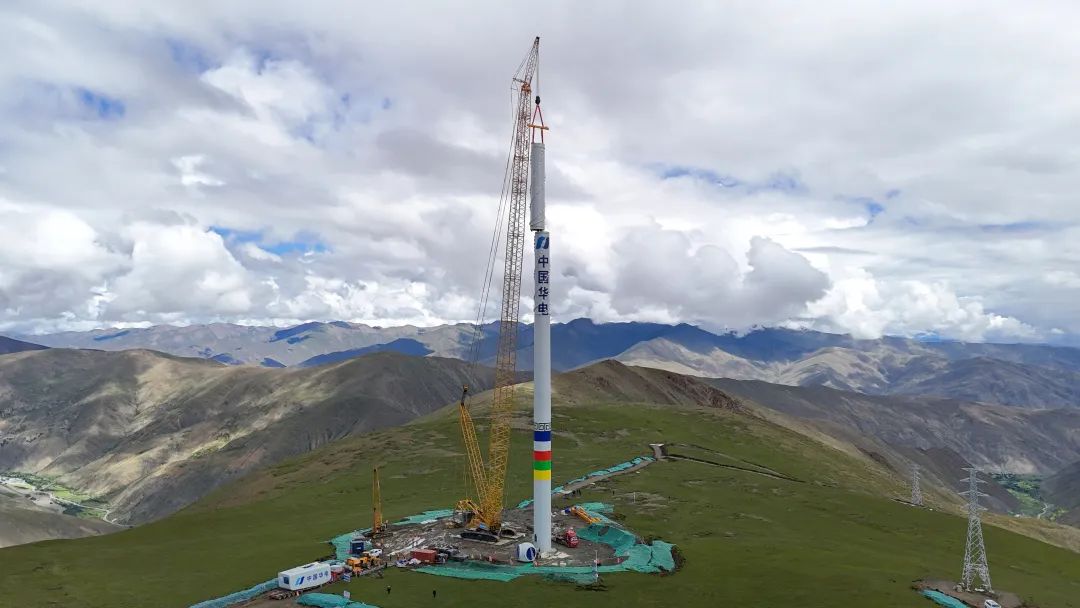

风机塔筒吊装
作为全球在建海拔最高的风电项目,施工区含氧量仅为平原地区57%、昼夜温差超20度、风力最大达9级以上。场内道路爬升高度1670m,单次运输时间3.5h,大型设备运输与安装难度大。华电新能源集团股份有限公司西藏分公司以系统化管理策略保障施工,采用“分段吊装、模块化运输、精密协同”的大型设备组合方案,并在超5300米海拔首次应用单叶片吊装,相较于叶轮整体吊装节省约66%的场地,有效作业风速上限提升至10m/s,拉长了宝贵的施工窗口期,大大提高施工适应性和效率,为超高海拔、复杂地形风电项目建设积累了经验。

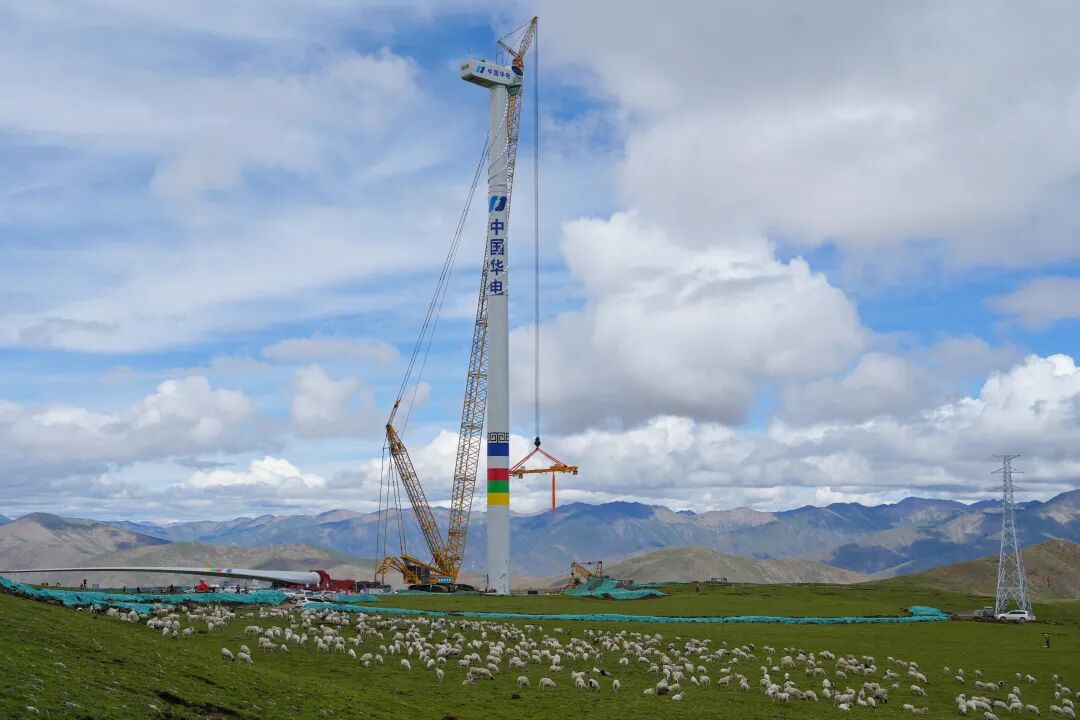

风机机舱吊装
项目建设过程中,华电新能源集团股份有限公司西藏分公司秉持“生态友好”理念,铺设防尘网12万平方米保护施工区草甸,实施“起、存、养、护”模块化移植养护保护高原草甸;吸纳本地群众128人次、挖掘机6台、装载机2台参与施工,带动群众就业增收,为保护高原生态环境,促进地方经济社会发展作出积极贡献。
